Installation professionnelle 36 kWc sur bâtiment industriel à Villeneuve-lès-Maguelone

Captain Solar a réalisé en juillet 2025 une installation photovoltaïque de 36 kWc sur un bâtiment industriel à Villeneuve-lès-Maguelone (34750), aux portes de Montpellier. Ce projet professionnel de grande envergure démontre notre expertise dans les installations sur toiture plate pour les entreprises et les bâtiments tertiaires.

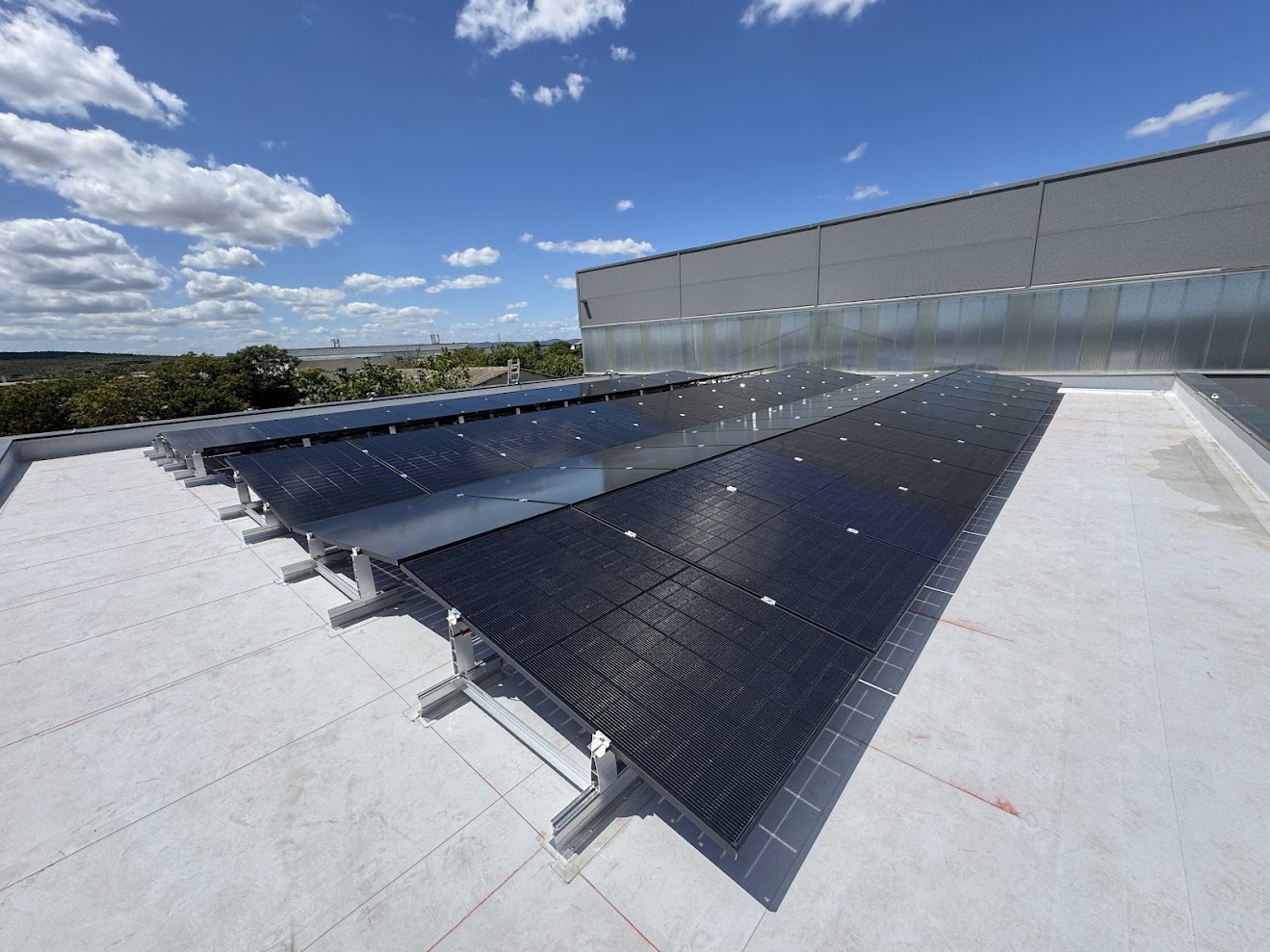

36 kWc sur toiture plate industrielle
L'installation comprend 72 panneaux DMEGC de 500 Wc disposés sur le toit plat du bâtiment industriel. Les panneaux ont été orientés et inclinés de manière optimale grâce au système de fixation EPC Solaire Nova Lite, spécialement conçu pour les toitures plates. Ce système permet de positionner les panneaux à l'angle idéal pour maximiser la production solaire tout au long de l'année, sans percer la membrane d'étanchéité.
Étanchéité Skiplast : protection de la toiture
Avant la pose des panneaux, nous avons procédé à la mise en place d'une étanchéité Skiplast sur l'ensemble de la surface de la toiture concernée. Cette membrane d'étanchéité haute performance garantit une protection durable contre les infiltrations d'eau, un point crucial pour tout bâtiment professionnel. L'étanchéité a été posée en coordination avec les panneaux solaires pour assurer une intégration parfaite.
Pourquoi 36 kWc, et pourquoi sans batterie
C'est la question que l'on nous pose systématiquement, d'autant plus que la totalité de nos installations résidentielles intègre aujourd'hui un stockage. La réponse tient au profil de consommation d'un bâtiment professionnel, radicalement différent de celui d'une maison.
Dans une maison, la consommation est creuse en journée et forte le soir : le décalage entre production et besoin impose une batterie. Dans un bâtiment industriel ou tertiaire, c'est l'inverse — l'activité, l'éclairage, les machines, la ventilation et la climatisation fonctionnent précisément aux heures où les panneaux produisent, du lundi au vendredi de 8h à 18h. La production et la consommation se superposent naturellement.
Sur ce type de site, le taux d'autoconsommation dépasse couramment 80 à 90 % sans aucun stockage, à condition d'avoir dimensionné la puissance sur la consommation réelle plutôt que sur la surface de toiture disponible. C'est ce que nous avons fait ici : les 36 kWc ne remplissent pas le toit, ils correspondent au besoin. Ajouter une batterie n'aurait apporté que peu de kWh supplémentaires, pour un investissement considérable.
Cette logique est devenue déterminante depuis la réforme S21 du 5 juin 2026, qui a ramené le tarif de rachat du surplus à 1,1 c€/kWh HT. Toute production exportée ne vaut désormais quasiment plus rien : surdimensionner une installation professionnelle est devenu une erreur économique franche. Le cadre applicable aux puissances supérieures a lui aussi évolué, sujet que nous traitons dans notre article sur la fin du guichet ouvert à 100 kWc pour les entreprises.

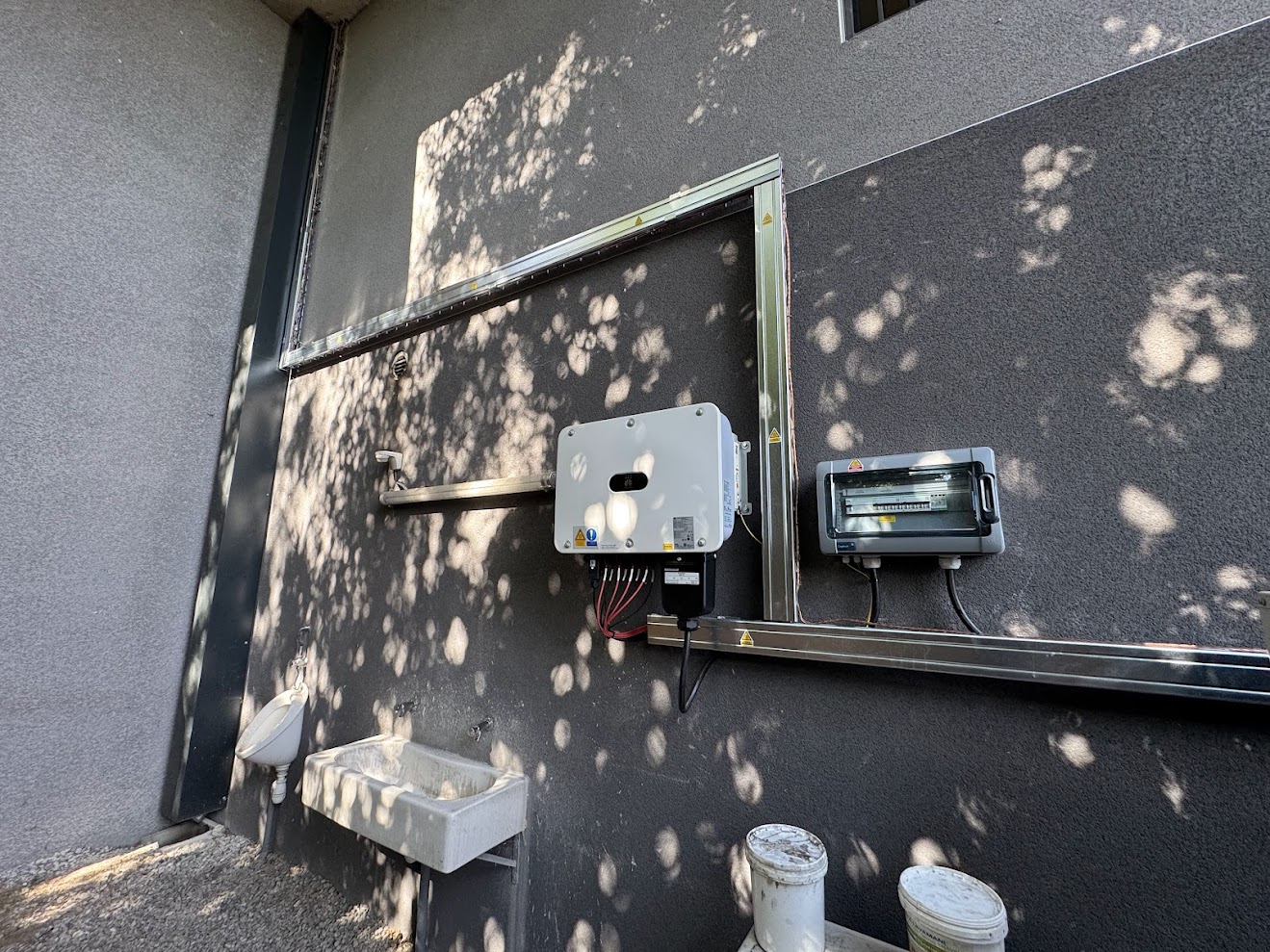

Onduleur Huawei 30 kVA triphasé : un surdimensionnement DC assumé

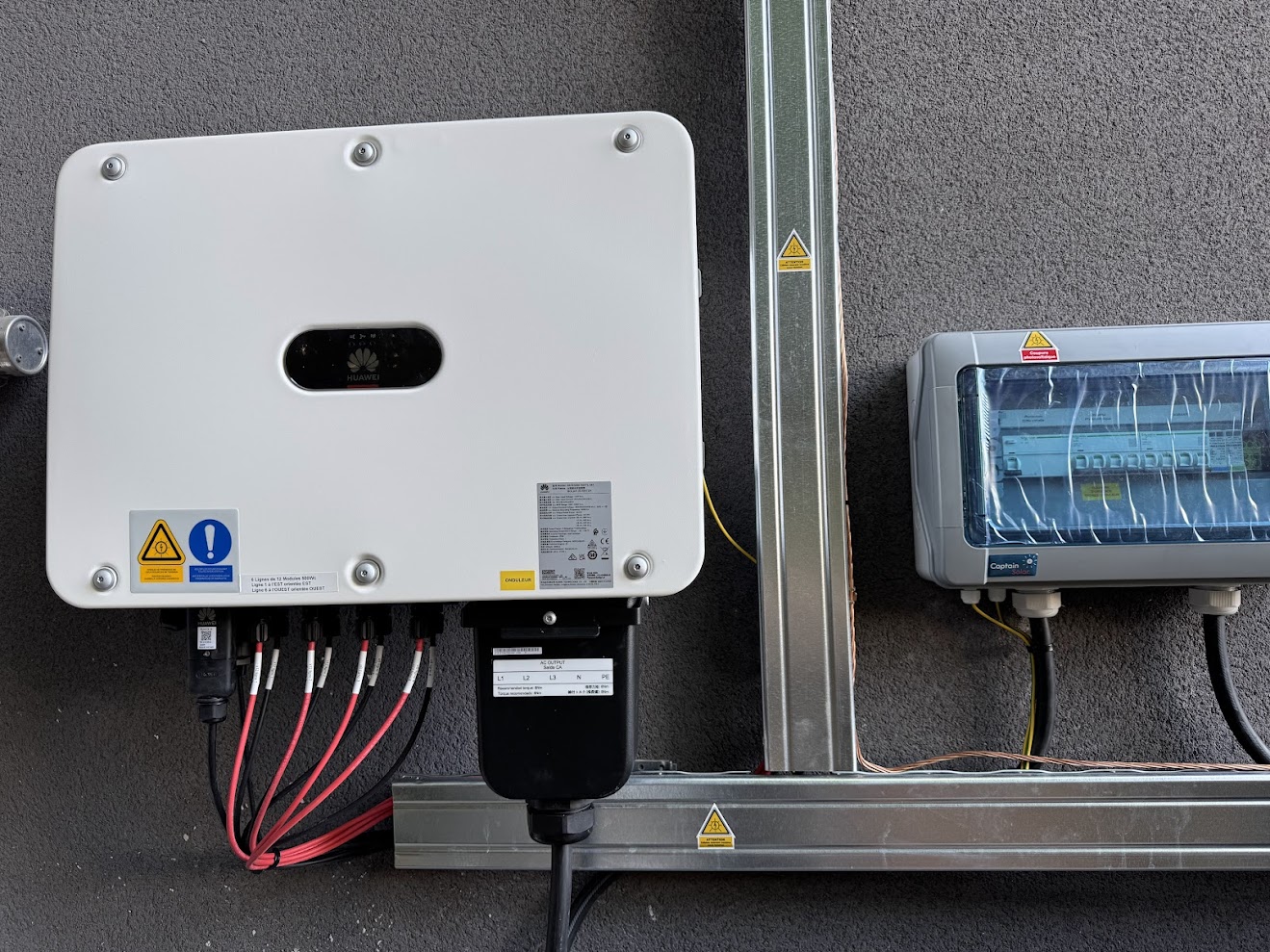

L'ensemble de la production est géré par un onduleur Huawei de 30 kVA triphasé, avec un rendement de conversion supérieur à 98 % et une surveillance en temps réel via la plateforme FusionSolar. Le monitoring permet au gérant de suivre production, autoconsommation et injection depuis son smartphone.
On remarquera que 72 modules de 500 Wc représentent 36 kWc en courant continu pour un onduleur de 30 kVA en alternatif, soit un ratio DC/AC de 1,2. Ce n'est pas une erreur de dimensionnement mais un choix délibéré et standard sur ce type de projet : une installation n'atteint sa puissance crête que quelques dizaines d'heures par an, dans des conditions idéales de rayonnement et de température. Le reste du temps, un onduleur calibré au plus juste travaillerait dans une plage de rendement médiocre. Le léger écrêtage des pointes estivales coûte moins de 1 % de production annuelle, et l'onduleur passe l'essentiel de son temps dans sa zone de rendement optimal. Le raccordement en triphasé était de toute façon imposé par la puissance et par l'abonnement du site.
Toiture plate : lester plutôt que percer

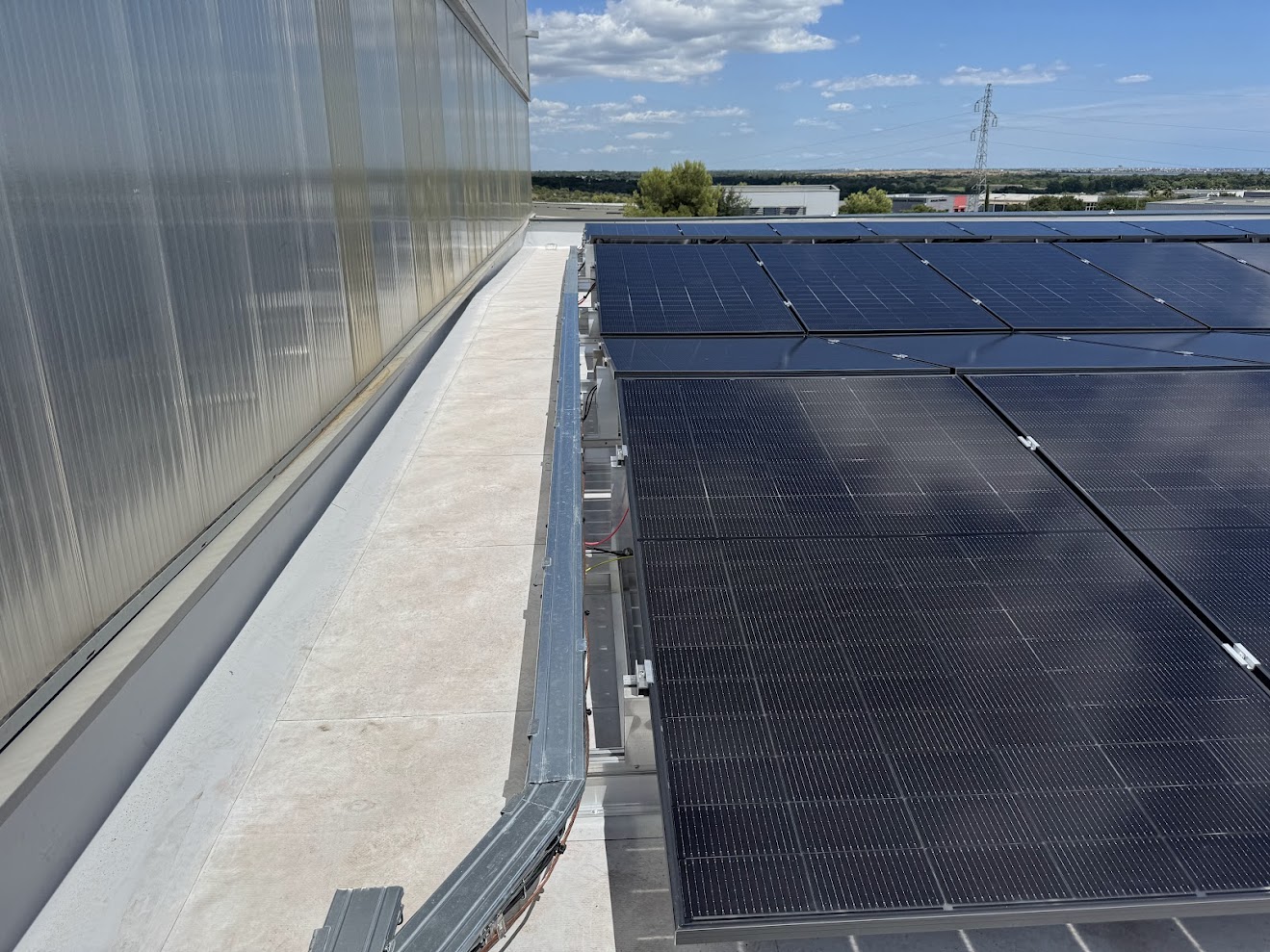

Sur une toiture-terrasse, la règle est simple : chaque perforation de la membrane est un risque d'infiltration à vingt ans. Le système EPC Solaire Nova Lite retenu ici est un dispositif lesté — les bacs sont maintenus par leur propre poids et par un lestage réparti, sans aucune traversée de l'étanchéité.
Trois contraintes gouvernent ce type de pose, et elles se traitent avant le chantier, pas pendant :
- La descente de charges. Modules, structure et lestage ajoutent une surcharge permanente à la charpente, à laquelle s'ajoutent les charges de vent et de neige. Une vérification structurelle est indispensable : c'est le premier point que nous faisons contrôler avant tout engagement, et c'est parfois lui qui plafonne la puissance installable.
- La prise au vent. Des modules inclinés sur une toiture plate se comportent comme des voiles. Les rives et les angles du bâtiment subissent des dépressions bien supérieures à celles du centre, ce qui impose un lestage renforcé en périphérie et une zone de recul par rapport aux acrotères.
- L'ombrage entre rangées. Sur une toiture plate, les rangées se portent mutuellement ombre en hiver, quand le soleil est bas. L'espacement entre rangées est un arbitrage direct entre densité de puissance et production hivernale.
L'étanchéité Skiplast : une question de séquencement
Nous avons mis en place une étanchéité Skiplast sur la zone concernée avant la pose des panneaux. Ce n'est pas un détail de chronologie mais le point le plus important du chantier.
Une installation photovoltaïque dure 25 à 30 ans ; une membrane d'étanchéité bitumineuse, de l'ordre de 20 à 25 ans. Poser des panneaux sur une étanchéité en fin de vie condamne à devoir tout déposer puis tout reposer quelques années plus tard, pour un coût sans commune mesure avec celui d'une reprise anticipée. La question à poser à tout installateur qui propose du photovoltaïque sur toiture-terrasse est donc toujours la même : quel âge a l'étanchéité, et que devient-elle sous les panneaux ?
Production attendue et ordre de grandeur économique
Avec 2 600 à 2 700 heures d'ensoleillement annuel dans l'Hérault, une installation de ce type produit typiquement 1 300 à 1 400 kWh par kWc — un peu moins qu'une toiture inclinée plein sud, l'inclinaison sur toiture plate étant plus faible. Pour 36 kWc, cela représente de l'ordre de 47 000 à 50 000 kWh par an.
Avec un taux d'autoconsommation de 85 %, environ 40 000 à 42 500 kWh sont consommés directement sur site chaque année, autant de kWh qui ne sont pas achetés au fournisseur.
Ordres de grandeur calculés à partir du productible régional et d'un profil tertiaire type, et non issus de relevés de monitoring. La production réelle dépend de l'inclinaison retenue, de l'espacement entre rangées et de la météo de l'année.
Les démarches, côté entreprise
Le parcours administratif d'une installation professionnelle est plus long que celui d'une maison. Sur ce chantier, il a comporté la déclaration préalable de travaux en mairie — obligatoire dès lors que l'aspect extérieur du bâtiment est modifié, au titre de l'article R*421-17 du code de l'urbanisme — la demande de raccordement auprès d'Enedis et sa convention, l'attestation de conformité Consuel, ainsi que la vérification des couvertures d'assurance du bâtiment après travaux.
Un point qui distingue nettement le tertiaire du résidentiel : les installations électriques des établissements employant des travailleurs sont soumises aux vérifications périodiques obligatoires issues du décret n° 88-1056 du 14 novembre 1988. L'installation photovoltaïque entre dans ce périmètre — ce qui n'est pas le cas chez un particulier, comme nous l'expliquons dans notre article sur l'entretien des panneaux solaires.
Fiche technique de l'installation
- Localisation : Villeneuve-lès-Maguelone (34750), proche Montpellier
- Type : Bâtiment industriel / professionnel
- Puissance : 36 kWc (72 panneaux × 500 Wc)
- Panneaux : DMEGC 500 Wc
- Onduleur : Huawei 30 kVA triphasé (ratio DC/AC de 1,2)
- Fixation : EPC Solaire Nova Lite — système lesté, sans perçage
- Étanchéité : Skiplast, reprise avant pose
- Stockage : aucun — profil de consommation diurne
- Monitoring : Huawei FusionSolar
- Date : Juillet 2025
- Installateur : Captain Solar — Certifié RGE QualiPV
Captain Solar, votre partenaire pour les installations professionnelles
Cette réalisation à Villeneuve-lès-Maguelone illustre notre savoir-faire sur les projets de grande puissance destinés aux professionnels. De l'étude de faisabilité à la mise en service, nous accompagnons les entreprises dans leur transition énergétique avec des solutions adaptées à leurs besoins et à leur bâtiment.
Pour replacer ce chantier dans sa zone locale, consultez la page panneaux solaires à Villeneuve-lès-Maguelone, la page pilier photovoltaïque pour entreprises et industriels et nos pages proches du littoral comme Sète.
Vous êtes une entreprise à Montpellier ou dans l'Hérault ? Demandez votre étude gratuite pour votre bâtiment — nous vous répondons en 24h.
FAQ — Installation photovoltaïque sur bâtiment professionnel
Pourquoi cette installation professionnelle n'a-t-elle pas de batterie ?
Parce que le profil de consommation d'un bâtiment professionnel se superpose naturellement à la production solaire : machines, éclairage, ventilation et climatisation fonctionnent du lundi au vendredi de 8h à 18h, précisément aux heures où les panneaux produisent. Le taux d'autoconsommation dépasse couramment 80 à 90 % sans stockage, à condition d'avoir dimensionné la puissance sur la consommation réelle. Dans une maison, où la consommation est décalée vers le soir, la batterie devient au contraire indispensable.
Faut-il percer l'étanchéité pour poser des panneaux sur une toiture plate ?
Non, et c'est fortement déconseillé. Le système EPC Solaire Nova Lite utilisé ici est lesté : les bacs sont maintenus par leur propre poids et par un lestage réparti, sans aucune traversée de la membrane. Chaque perforation est un risque d'infiltration à vingt ans.
Faut-il refaire l'étanchéité avant d'installer des panneaux solaires ?
C'est la question décisive. Une installation photovoltaïque dure 25 à 30 ans, une membrane bitumineuse 20 à 25 ans. Poser des panneaux sur une étanchéité en fin de vie oblige à tout déposer puis tout reposer quelques années plus tard. Sur le chantier de Villeneuve-lès-Maguelone, une étanchéité Skiplast a été mise en place avant la pose des modules.
Combien produit une installation de 36 kWc dans l'Hérault ?
De l'ordre de 47 000 à 50 000 kWh par an, sur la base d'un productible de 1 300 à 1 400 kWh par kWc — un peu moins qu'une toiture inclinée plein sud, l'inclinaison sur toiture plate étant plus faible. Il s'agit d'un ordre de grandeur calculé, pas d'un relevé de monitoring.
Pourquoi un onduleur de 30 kVA pour 36 kWc de panneaux ?
C'est un ratio DC/AC de 1,2, choix délibéré et standard. Une installation n'atteint sa puissance crête que quelques dizaines d'heures par an ; un onduleur calibré au plus juste travaillerait le reste du temps dans une plage de rendement médiocre. L'écrêtage des pointes estivales coûte moins de 1 % de production annuelle.
Quelles démarches pour une installation solaire sur bâtiment d'entreprise ?
Déclaration préalable de travaux en mairie au titre de l'article R*421-17 du code de l'urbanisme, demande de raccordement et convention avec Enedis, attestation de conformité Consuel, et vérification des couvertures d'assurance du bâtiment après travaux. À la différence du résidentiel, l'installation électrique d'un établissement employant des salariés est ensuite soumise aux vérifications périodiques obligatoires du décret n° 88-1056 du 14 novembre 1988.
Un projet solaire à Montpellier ou dans l'Hérault ?
Captain Solar, installateur RGE QualiPV, dimensionne votre installation sur votre consommation réelle et vous remet une étude chiffrée — gratuite, sans engagement, sous 24 h.
